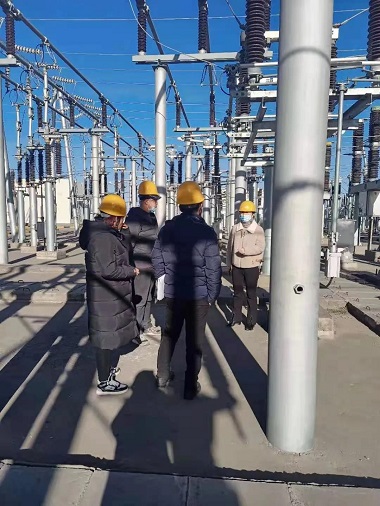

2月9日,随着榆林供电局地调最后一条操作指令执行结束,110kV袁煤主井变母线延长作业工作安全顺利实现,复原双回路供电尺度运行方式。
幼纪汗煤矿铁路专用线牵引变两回110kV供电线路电源点别离取自110kV袁煤主井变新扩建出线距离袁牵Ⅰ线1687、袁牵Ⅱ线1688,这次母线接入作业每回线路通过双刀闸别离接入110kV袁煤主井变110kVⅠ母和Ⅱ母。延长母线接入时,需对110kV袁煤主井变原Ⅰ母和Ⅱ母选取倒母线停电操作方式,别离停电并转至检建状态。

110kV袁煤主井变是袁大滩煤矿供电中枢,接入作业期间存在单回路供电风险、倒闸操作及施工作业安全风险。为保障作业期间操作安全有序、设备安全运行,经多方致力,提前实现最终作业规划确定、检建工作申请书解决、检建工作票、倒闸操作票假造。
110kV主井变、风井变两站共安全执行地调操作工作指令26条,内部调管设备倒闸操作24次,值班人员严守《电力安全规程》、《电力调度规程》,紧盯作业过程各个环节,有效保障本次作业期间系统供电、施工作业安全,为今后各类检建作业堆集了丰硕的实际经验!(王世飞 刘宝艳)
